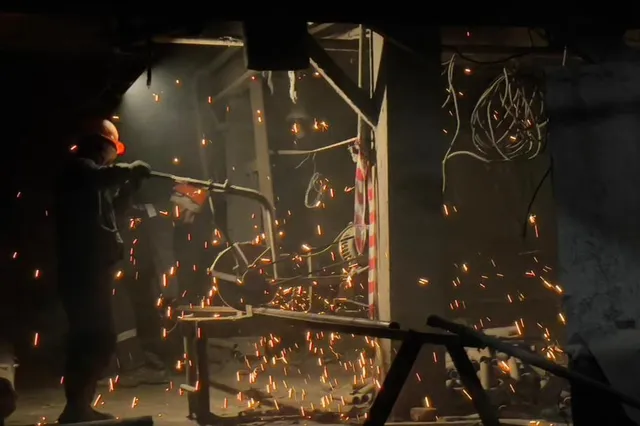

Ремонтные работы на ТЭЦ Риддера идут по плану, сообщает пресс-служба акимата Восточно-Казахстанской области.
«К 20 сентября мы планируем завершить ремонт на четырех котлах из шести», – отметил заместитель акима области Бакытжан Байахметов.
Он уточнил, что речь идет о трех котлах среднего давления и одном – высокого. На сегодня готовность первого и второго котлов составляют 44%. Ремонт еще двух котлов завершится в октябре и ноябре.
До января, с учетом климата Риддера, будет достаточно мощности трех котлов. С наступлением серьезных холодов будут работать все шесть агрегатов.
В рамках капитального ремонта ТЭЦ в Риддере построена новая тепломагистраль длиной 4,5 км. Также для улучшения качества подаваемого тепла к началу отопительного сезона вместе с новой тепломагистралью будут действовать две насосные станции. Их строительство началось в 2018 году и не было завершено. Сейчас эта работа выделена в отдельный проект с финансированием, объекты власти обещают сдать в эксплуатацию в ближайшее время.
Читайте также
Амиржан Набиев, который является депутатом маслихата Алматы, стал владельцем ТЭЦ с 1 июля
