Подрядчик выплатит неустойку на 56,1 млн тенге за срыв работ по реконструкции сквера

Компания проводила работы в сквере Алии Молдагуловой и Маншук Маметовой в Алматы

Share
Share
Share
Tweet
Share

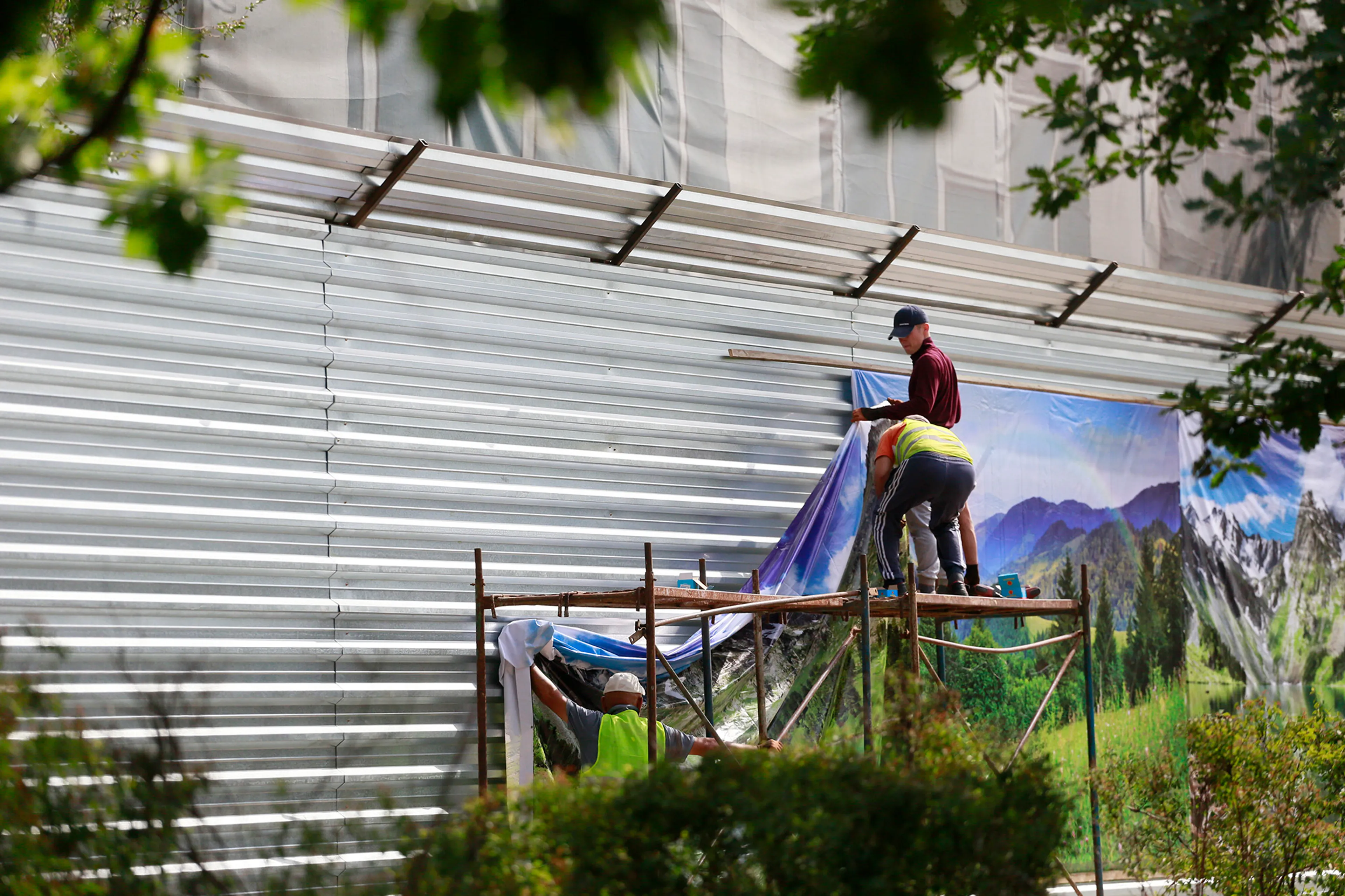

Фото: Руслан Пряников

Фото: Руслан Пряников

Решением Специализированного межрайонного экономического суда Алматы подрядная организация ТОО «Строительная компания «ШАХ», проводившая работы по реконструкции сквера Алии Молдагуловой и Маншук Маметовой, признана недобросовестным участником государственных закупок. Договор с подрядчиком расторгнут, за срыв строительных работ с компании будет взыскана неустойка в размере 56,1 млн тенге, сообщает корреспондент центра деловой информации Kapital.kz со ссылкой на пресс-службу акимата Алматы.

Управлением экологии и окружающей среды Алматы объявлен повторный конкурс на определение нового подрядчика. Ориентировочная дата завершения конкурсных процедур - 25 мая 2024 года, полное выполнение работ по реконструкции сквера - до конца текущего года.

Напомним, договор на проведение работ по благоустройству и реконструкции сквера между КГУ «Управление экологии и окружающей среды Алматы» и ТОО «Строительная компания «ШАХ» был заключен 15 сентября 2022 года. Завершить реконструкцию объекта планировалось до 31 мая 2023 года. Проектом были предусмотрены работы по реконструкции расположенных на территории сквера фонтанных комплексов «Одуванчик» и «Акку» с заменой технологического оборудования, облицовочного материала и ремонтом технических помещений; замена существующего асфальтового покрытия на покрытие из брусчатки, установка МАФов (скамьи и урны), устройство автоматической системы полива и реконструкция дренажной системы, реконструкция системы наружного освещения и замена существующих осветительных приборов.

«В связи с тем, что работы на объекте своевременно не проводились, управление направило иск в суд о расторжении договора с подрядной организацией, признании поставщика недобросовестным участником государственных закупок и взыскании неустойки. Исковые требования полностью удовлетворены», - сообщили в акимате.

Читайте также

При работе с материалами Центра деловой информации Kapital.kz разрешено использование лишь 30% текста с обязательной гиперссылкой на источник. При использовании полного материала необходимо разрешение редакции.

Вам может быть интересно

Читайте Kapital.kz в Kapital Telegram Kapital Instagram Kapital Facebook
Вверх
Комментарии
Выйти
Отправить
Авторизуйтесь, чтобы отправить комментарий
Новый пользователь? Регистрация
Вам необходимо пройти регистрацию, чтобы отправить комментарий
Уже есть аккаунт? Вход
По телефону По эл. почте
Пароль должен содержать не менее 6 символов. Допустимо использование латинских букв и цифр.
Введите код доступа из SMS-сообщения
Мы отправили вам код доступа. Если по каким-то причинам вы не получили SMS, вы можете отправить его еще раз.
Отправить код повторно ( 59 секунд )
Спасибо, что авторизовались
Теперь вы можете оставлять комментарии.
Вы зарегистрированы
Теперь вы можете оставлять комментарии к материалам портала
Сменить пароль
Введите номер своего сотового телефона/email для смены пароля
По телефону По эл. почте
Введите код доступа из SMS-сообщения/Email'а
Мы отправили вам код доступа. Если по каким-то причинам вы не получили SMS/Email, вы можете отправить его еще раз.
Пароль должен содержать не менее 6 символов. Допустимо использование латинских букв и цифр.
Отправить код повторно ( 59 секунд )
Пароль успешно изменен
Теперь вы можете авторизоваться
Пожаловаться
Выберите причину обращения
Спасибо за обращение!
Мы приняли вашу заявку, в ближайшее время рассмотрим его и примем меры.
