Солнечную электростанцию в Карагандинской области достроят в июне

Стоимость проекта - 55 млн евро

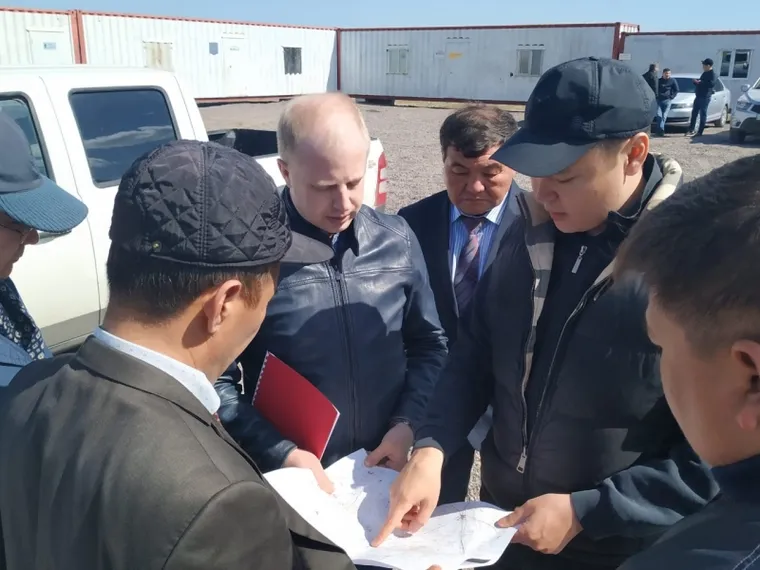

Строительство солнечной электростанции близ поселка Агадырь Шетского района Карагандинской области завершится в июне этого года. Работа должна идти строго по графику. Об этом сказал заместитель акима Карагандинской области Алмас Айдаров во время поездки на место строительства станции, сообщает пресс-служба областного акимата.

Под солнечную электростанцию отведено 120 гектаров, мощность станции - 50 МВт, и строят за счет иностранных инвестиций. Стоимость проекта - 55 млн евро. В целом за 3-4 года в регион планируется привлечь около 500 млн долларов в сфере альтернативной энергии.

Согласно договору первую электроэнергию начнут производить 30 июня. Сейчас ведется подключение к электроснабжению. В ближайшее время сюда должны быть доставлены 150 тыс. панелей и мощные подстанции.

Алмас Айдаров подчеркнул, что все строительные работы должны завершиться в срок. Поэтому об имеющихся проблемах нужно говорить сейчас, чтобы решить их в кратчайшие сроки. В частности, речь идет о поселковых дорогах, которые могут не выдержать нагрузок.

«Ранее такие большие грузы сюда не поставлялись автотранспортом, поэтому возникли вопросы по дороге. Их мы будем решать оперативно», - сказал заместитель акима Карагандинской области.

Еще одна проблема, которая сдерживает работу, - оформление документации. Этот вопрос заместитель акима области пообещал держать на контроле.

По словам немецких инвесторов, других проблем для строительства электростанции нет.

«Работы ведутся по расписанию. Буквально через несколько дней будет готова эта линия, от подстанций KEGOC до нашей подстанции», – заверил генеральный директор компании SES Saran Евгений Гребенников.
