Сроки рекультивации золоотвала могут быть сокращены
Сроки рекультивации золоотвала в Астане могут быть сокращены. Об этом сообщает КазТАГ со ссылкой на пресс-службу столичного аким...Сроки рекультивации золоотвала в Астане могут быть сокращены. Об этом сообщает КазТАГ со ссылкой на пресс-службу столичного акимата.
«В настоящее время принимаются меры по ускорению темпов работ по рекультивации, что будет способствовать сокращению сроков укрытия секции № 1 золоотвала №1 ТЭЦ – 2», - говорится в сообщении акимата.
Как напомнили в пресс-службе, с 25 июня в Астане временами наблюдается повышение уровня запыленности атмосферного воздуха.
«Причиной этого явления стали проводимые на ТЭЦ-2 работы по рекультивации золоотвала, совпавшие по времени с периодом увеличения ветрености, характерной для природно-климатических условий этого региона. Эти явления носят временный характер», - отмечается в сообщении.
Так, в соответствии с технологическими решениями зола, образующаяся при сжигании твердого топлива, складируется на золоотвале в виде пульпы из золы и воды. После заполнения золоотвала должна осуществляться его рекультивация путем засыпки условно-плодородными грунтами (суглинками) и высевом трав.
По информации акимата, в соответствии с технологическим циклом был разработан проект по рекультивации секции №1 золоотвала №1 ТЭЦ-2, согласованный уполномоченными государственными органами и прошедший экспертизу в РГП «Госэкспертиза». Между тем разработчиком проекта является ТОО НИЦ «Biosphere Kazakhtan» Караганды. Для его рализации 27 мая был заключен договор между АО «Астана-Энергия» и подрядной организацией ТОО «Gold-Sity» на проведение необходимых работ.

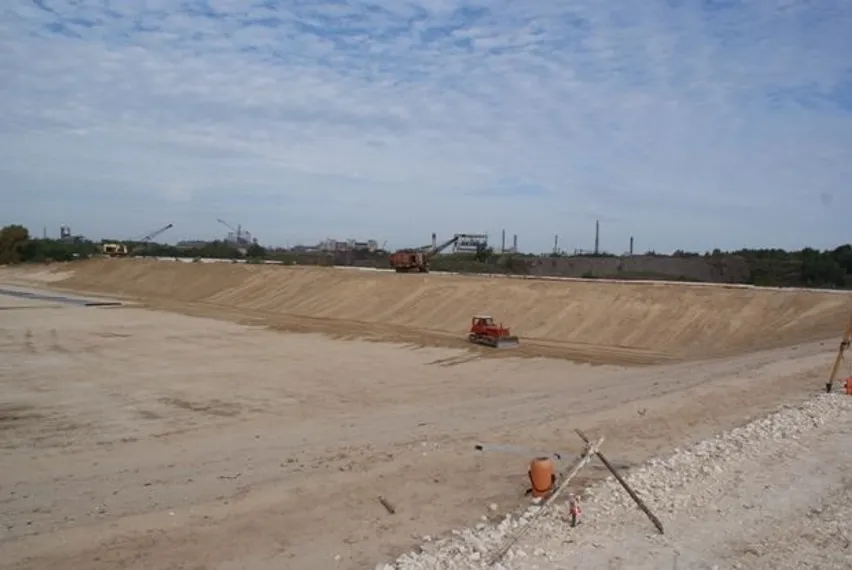

Как отмечает пресс-служба, в настоящее время подрядчиком окончены подготовительные работы и начат технический этап рекультивации, который заключается в предварительном поливе небольших участков поверхности золоотвала и засыпке этого участка суглинком, после чего уложенный грунт разравнивается спецтехникой.
«При этом непосредственно перед началом укладки грунта, в соответствии с проектными решениями, поверхность золоотвала осушается. Это необходимо для беспрепятственного проезда спецтехники для дальнейшего выполнения работ, в том числе для завоза грунта. В связи с этим при сильных порывах ветра, со скоростью выше 8м/с, часть золы поднимается в воздух», - говорится в сообщении.
Как сообщил ранее первый заместитель председателя правления АО «Астана Энергия» Олег Уткин, золоотвал, вызвавший пылевое облако в столице, будет закрыт грунтом в течение 10 дней.
