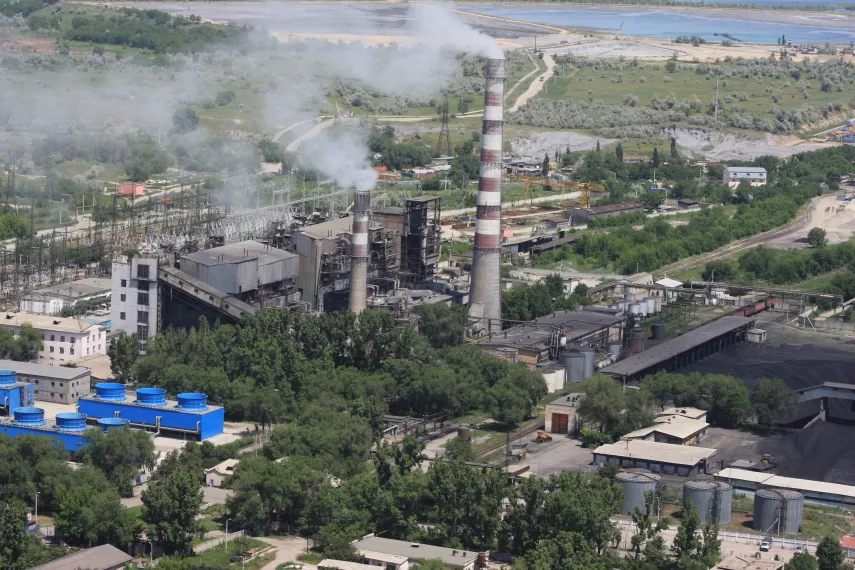

Какие работы запланированы на ТЭЦ Казахстана в 2023 году
На электростанциях намечено отремонтировать 10 энергоблоков, 49 котлов и 54 турбиныПо всем 37 ТЭЦ страны совместно с акиматами формируются дорожные карты по подготовке к предстоящему отопительному сезону, сообщил вице-министр энергетики РК Жандос Нурмаганбетов во время круглого стола в мажилисе, передает пресс-служба Минэнерго.
По его словам, в соответствии с графиком, утвержденным системным оператором, на электрических станциях в 2023 году запланирован ремонт 10 энергоблоков, 49 котлов и 54 турбин. На разных стадиях ремонтные работы уже ведутся на 3 энергоблоках, 16 котлах и 5 турбинах.
«Фиксируется несоблюдение сроков начала ремонтов основного оборудования электрических станций в Карагандинской, Атырауской, Костанайской, Павлодарской (ТЭЦ-3 АО «Павлодарэнерго»), Мангистауской областях. По электрическим сетям запланированы ремонты линий электропередачи общей протяженностью 25 тыс. км, а также 564 высоковольтных подстанций. Выполнен ремонт 413 км (2%) и 137 подстанций (3%)», - проинформировал вице-министр.
Также он доложил о ситуации в Экибастузе. Жандос Нурмаганбетов отметил, что в рамках поручения по независимому аудиту технического состояния Экибастузской теплоэлектроцентрали в настоящее время работает консорциум компаний трех экспертных компаний.
«Работа поделена на 4 этапа, из которых 1 завершен. Полностью аудит будет завершен в конце 2024 года. Выполнена оценка технического состояния 5 водогрейных котлов с выявлением дефектов, по результатам чего составлены дефектные ведомости, подготовлены сметные расчеты», - отметил он.
В рамках второго этапа, по его словам, определяются проблемные зоны по тепловым сетям по итогам температурных и гидравлических испытаний, разрабатываются дальнейшие мероприятия по улучшению гидравлического режима, а также проводится оценка технического состояния энергетических котлов и вспомогательного оборудования с выявлением дефектов.
«До конца 2023 года будет завершено обследование тепловых сетей с составлением в 2024 году цифровой схемы магистральных сетей Экибастуза. В настоящее время на Экибастузской ТЭЦ, согласно графику, проводятся ремонты 4 котлов: № 7, 11, 14, 15. Проводится изготовление поверхностей нагрева из 650 тонн труб. В настоящее время на демонтажных работах по 4 котлам заняты 130 (90 на 3 водогрейных, 40 – на энергетическом) человек. После начала монтажных работ ожидается увеличение до 110 человек на каждом котле», - сообщил вице-министр.
Что касается ремонта тепловых сетей, то работы ведутся согласно плану-графику. На сегодня проведены гидравлические испытания, в ходе которых выявлено 269 дефектов, из них 130 устранены силами 13 ремонтных бригад. В июле текущего года планируется провести повторные гидравлические испытания.
В настоящий момент горячее водоснабжение подано в 296 домов из 702.
